最全的消防工程施工方案流程细节

放大字体  缩小字体 发布日期:2016-04-07  来源:太平洋消防网  浏览次数:5504

原标题:消防工程最全的施工方案流程细节,图文介绍

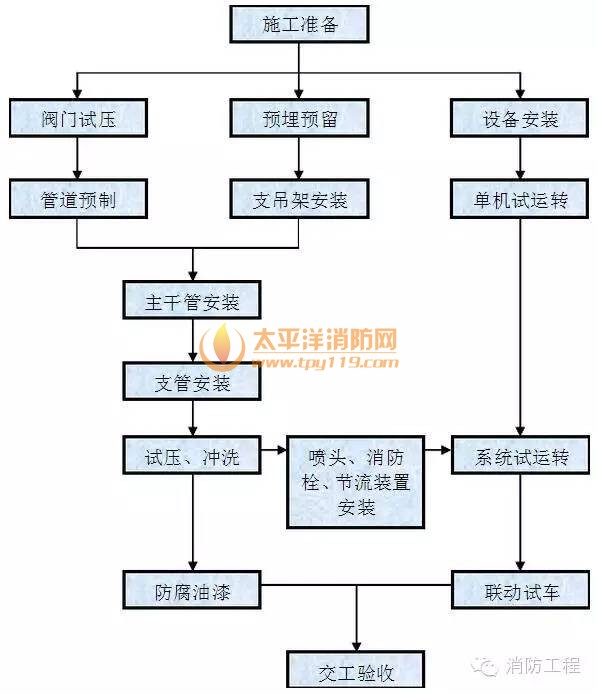

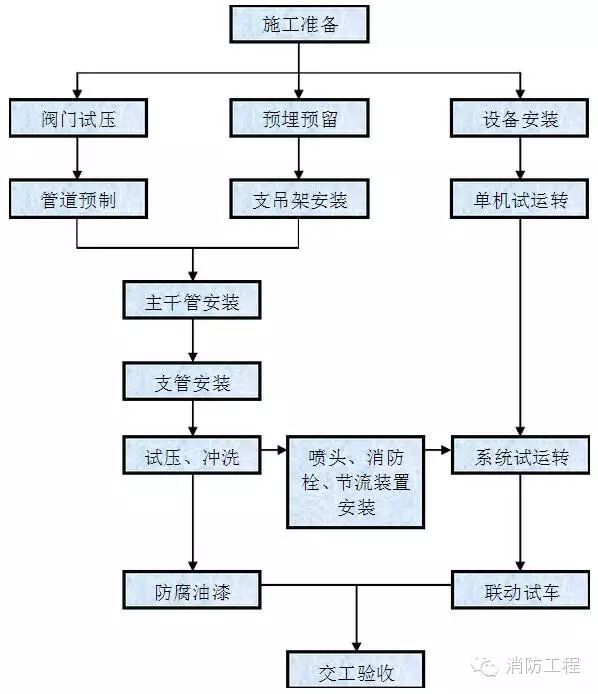

消防预留预埋施工

3.1、消防预埋

1.预留预埋是给排水专业在主体施工中的工作重点。预留预埋准确与否对整个安装工程至关重要。它将直接影响给排水安装的顺利进行。

2.施工准备期间,专业工长认真熟悉施工图纸,找出所有预埋预留点,并统一编号,并在深化设计的预留预埋图中标注清晰,以便于各专业的预留预埋.同时与其他专业沟通,以避免今后安装有冲突、交叉现象,减少不必要的返工。

3.严格按照标准图集加工制作防水套管、穿墙套管,套管长度按结构施工图尺寸确定,套管管径参照下列标准:

3.2、套管安装

1.刚性套管安装:主体结构钢筋绑扎好后,按照给排水施工图标高几何尺寸找准位置,然后将套管置于钢筋中,焊接在钢筋网中,如果需气割钢筋安装的,安装后必须用加强筋加固,并做好套管的防堵工作。刚性套管安装如图所示:

2.穿墙套管安装:土建专业在砌筑隔墙时,按专业施工图标高,几何尺寸将套管置于隔墙中,用砌块找平后用砂浆固定,然后交给土建队伍继续施工。

3.穿剪力墙钢套管安装:在钢筋绑扎好后,按照专业施工图确定好套管的标高和几何尺寸放置钢套管,找准确切位置后焊牢在周围钢筋上,如果需要气割钢筋安装的,安装好后必须用加强筋加固,并做好防堵工作。

4.穿楼板孔洞预留:预留孔洞根据尺寸做好木盒子或钢套管,确定位置后预埋,待混凝土浇筑后取出即可。
